明装暖气施工全流程,温暖一冬不是梦
项目地址:旭日上城三区案例分享
系统配置:
壁挂炉:意大利原装进口斯密静雅系列壁挂炉一台
暖气片:4组德国BXUP钢制暖气片和2组意大利意乐铝制暖气片
配置分析:
江苏科宁集团工程师许周结合业主的需求、装修情况以及户型特点,与业主深度沟通,给出了详细的解决方案,如确定壁挂炉、暖气片的摆放位置、管路走向以及打洞位置等事宜。为了将每一个细节做到趋于极致的美感,江苏科宁集团工程师许周、项目施工主管工程师和现场施工师傅经过巧妙的设计,通过吊顶走管、背穿等工艺,做到客餐厅、卧室等主要区域几乎无明管,且热力设计科学合理。
工程施工流程分享:

1.材料进场
锅炉,暖气片、辅材等进场,现场验收与清点物料,确保施工物料无遗漏,以及核对产品型号。
2.现场环境保护

施工之前,进行现场保护,将给家中所有家具、家电等物品,进行防尘保护,保证会不影响家居环境、施工后可快速复原。

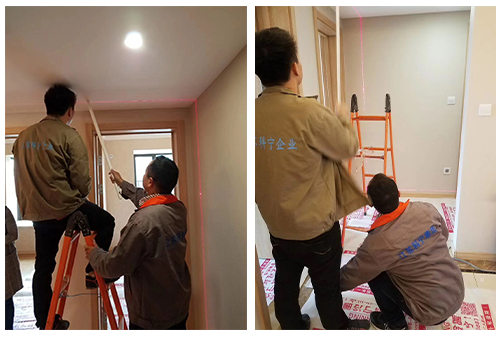

3.现场定位
根据设计方案及现场的实际情况再次和业主沟通,确定管线走向和暖气片安装位置。
4.无尘开孔
确认管道走向后,在需要打孔的地方使用水钻打孔,尽可能地减少污染。
5.铺设管路

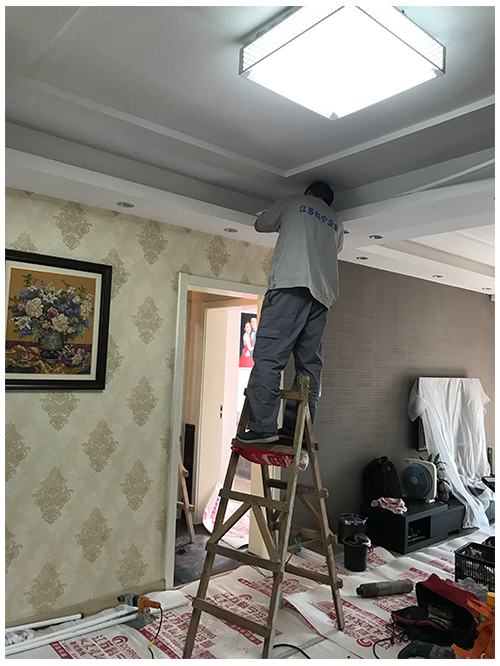

设计合理的走管方式,所有管路隐藏白色扣槽内,沿着吊顶、墙角、踢脚线等位置走管,尽量做到合理、隐蔽。

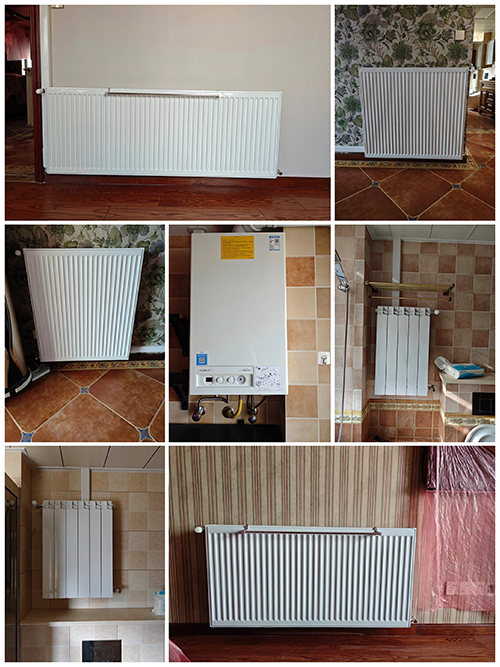

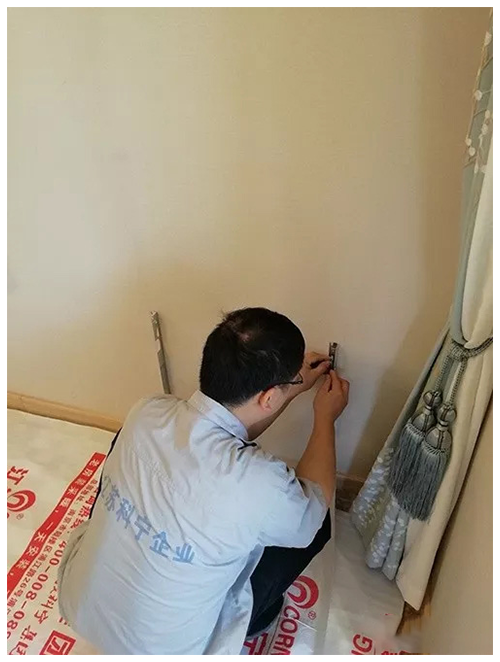

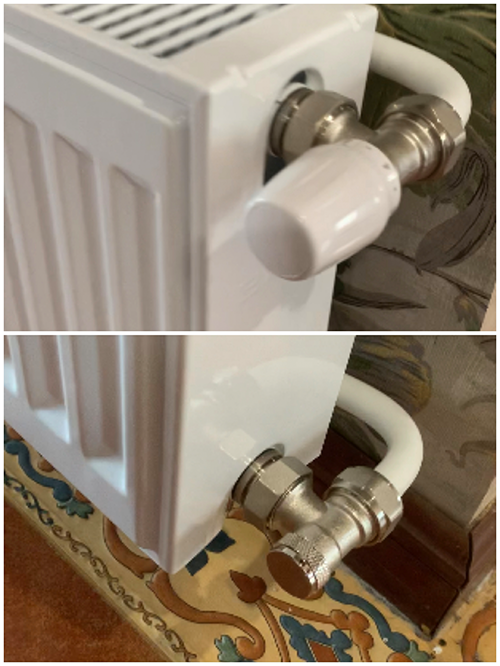

6.安装暖气片
每一片暖气片配备了标准挂架,安装师傅将其固定在墙上,将暖气片抬上去挂好,固定。
安装原则:宜低不宜高,窗户下优先,保证最好的取暖效果。

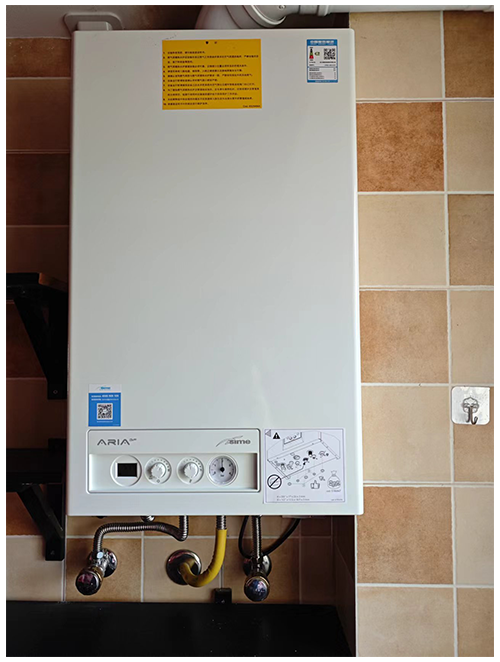

7.安装壁挂炉
安装在原本热水器的位置。意大利原装进口的斯密壁挂炉构造精密、尺寸小巧,很好地满足了原热水器较小的空间。
8.系统调试
安装完成后,对明装暖气片和生活热水进行检测调试,系统正常运行。
技术难点:

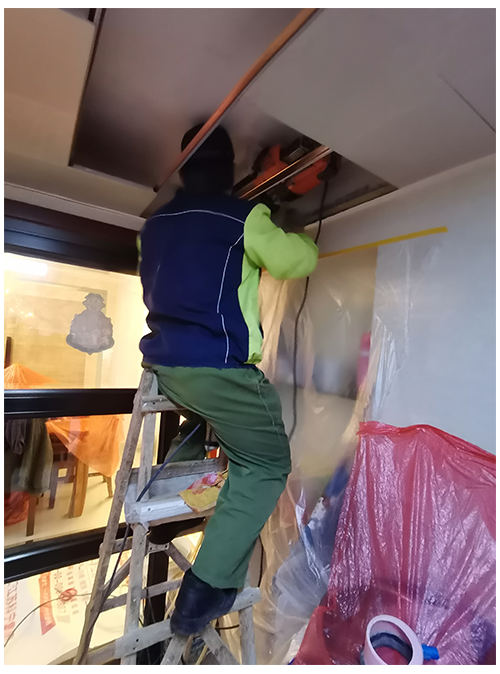

厨房到客厅,有两个梁,不具备打孔条件。经过现场反复勘查,最终采取局部开吊顶的方式,创造打孔条件,施工完成以后再进行还原修复。
施工收尾:

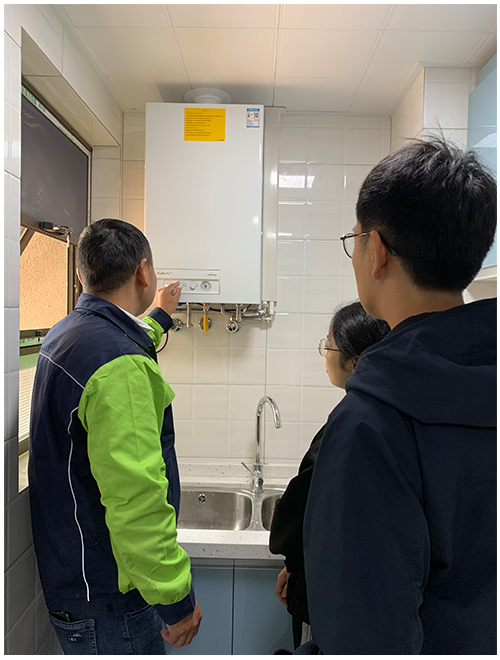

工程完成,清理打扫现场。项目经理和业主做最后的交接工作:教会业主如何使用壁挂炉,采暖季期间需要注意哪些问题,如何科学合理使用采暖系统,如何做养护工作等等。业主表示我们的施工和服务已做到极致,对江苏科宁明装采暖各方面均给予了高度的评价。
